新闻中心

被低估的越南!630抢装4GW,新增装机量有望超过澳大利亚(:SOLARZOOM光储亿家)

发布日期:2019-07-23 08:53:38

浏览:1075

北极星太阳能光伏网讯:为了能赶上最后的补贴截止期限,一大批光伏项目抢装“630”,场面蔚为壮观。赶在2019年6月30日前并网的项目,可享受20年0.0935美元/千瓦时的电价补贴。

(来源:微信公众号“SOLARZOOM光储亿家”)

两个月装机4GW

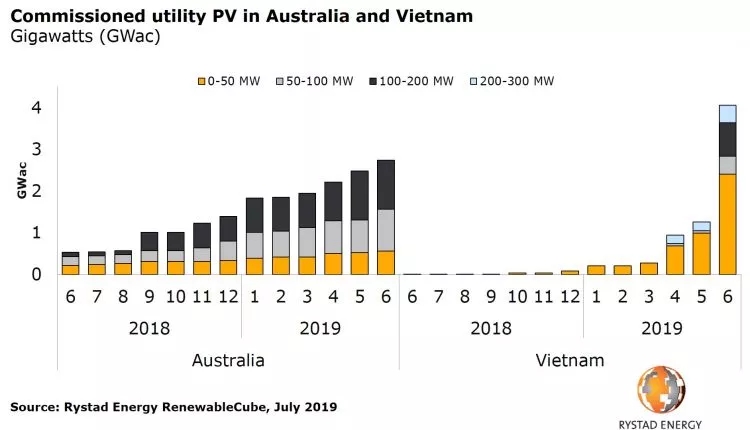

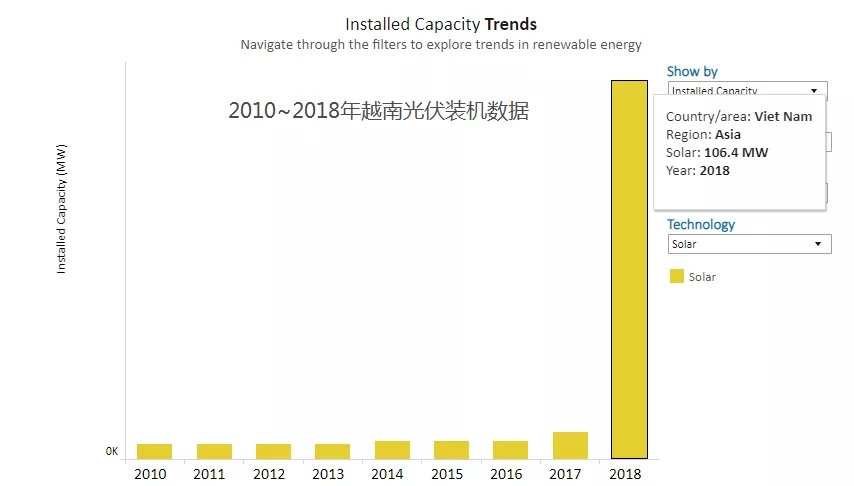

据越通社报道,截至6月30日,越南并网光伏项目累计4312兆瓦,而截止2019年4月,越南仅有150MW项目并网。经此一战,越南在全年新增光伏装机量上有超过稳定增长的澳大利亚的迹象。

“为了应对这一历史性的工作量,国家电力系统协调中心建立了一个太阳能工作组,以协调整个调度中心的连续指挥,调动了人力资源,不分周末和节假日,三班五班倒地处理这些事情。”越南工业和贸易部曾表示。

根据咨询公司Rystad Energy的数据,澳大利亚大型地面电站光伏装机量从2018年6月底的600MW增加到了2.7GW,逐月稳定增长了四倍,而同期,越南的大型地面装机量则几乎是10MW增长到4GW,增长了400倍。

由于开发商必须赶在满足FiT的最后期限前并网,5月份,越南装机约1.5GW,超过60%的大型地面电站项目赶在6月份并网发电。Rystad指出,越南项目建设和调试的平均周期为275天,这一速度相比世界其他地区都快得多。

被低估的越南

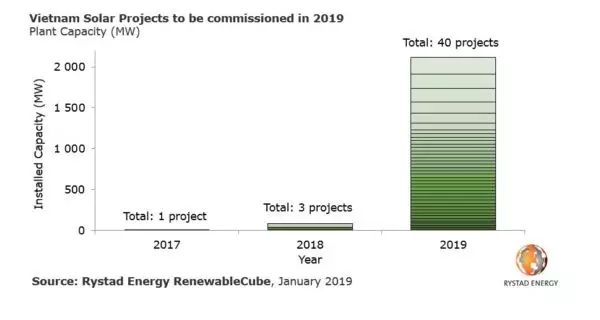

Rystad此前已预计到越南的装机量会猛增,但实际情况仍超出预料。根据此前的预测,越南会并网2GW左右,而实际上,据越南新闻社援引越南电力(EVN)的数据称,越南当前共有82个太阳能电站,总容量为4,460MW。这也意味着太阳能电力接近越南总电力容量的10%。此外,还有13个项目,总容量为630兆瓦,预计将于今年年底上线。

Rystad并不是唯一一个低估越南繁荣的机构,咨询机构IHS Markit认为越南是2019年最具发展潜力的光伏市场之一,并预测阿根廷、埃及、南非、西班牙和越南等新兴市场的增长量将占2019年市场的7%左右,约7 GW。IHS Markit预计今年将大型地面电站项目装机量约2GW。

新增量有望超澳大利亚

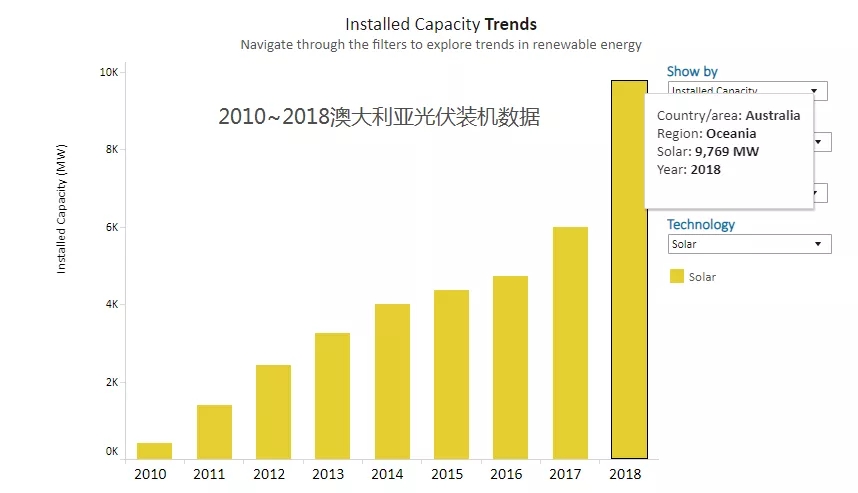

Rystad Energy的分析师认为,越南的新增装机量出人意料,几乎没有人想到越南的新增大型地面装机量会在2019上半年就超过澳大利亚。预计2019年下半年澳大利亚将再上线800MW太阳能电力,但尽管如此,全年3.5GW的新增量仍将低于越南。

这一数据令人惊讶。澳大利亚市场由于政治因素导致其可再生能源目标(RET:Renewable Energy Target )机制受阻,但自2016年以来,它已逐步发展成为一个稳步蓬勃发展的市场,特别是在大规模太阳能加储能方面。而在两年前光伏发展进程微不足道的越南,在2017年4月获得FiT补贴后,太阳能发展也随之而来。

7月之后补贴变化

抢装结束后,预计2019年7月到2020年6月,南部地区的FIT将减少25%,中部地区减少15%,北部地区的FIT保持大致相同。Rystad Energy分析师表示。“在2020 ~2021年期间,所有地区的FIT将再下降5%。”

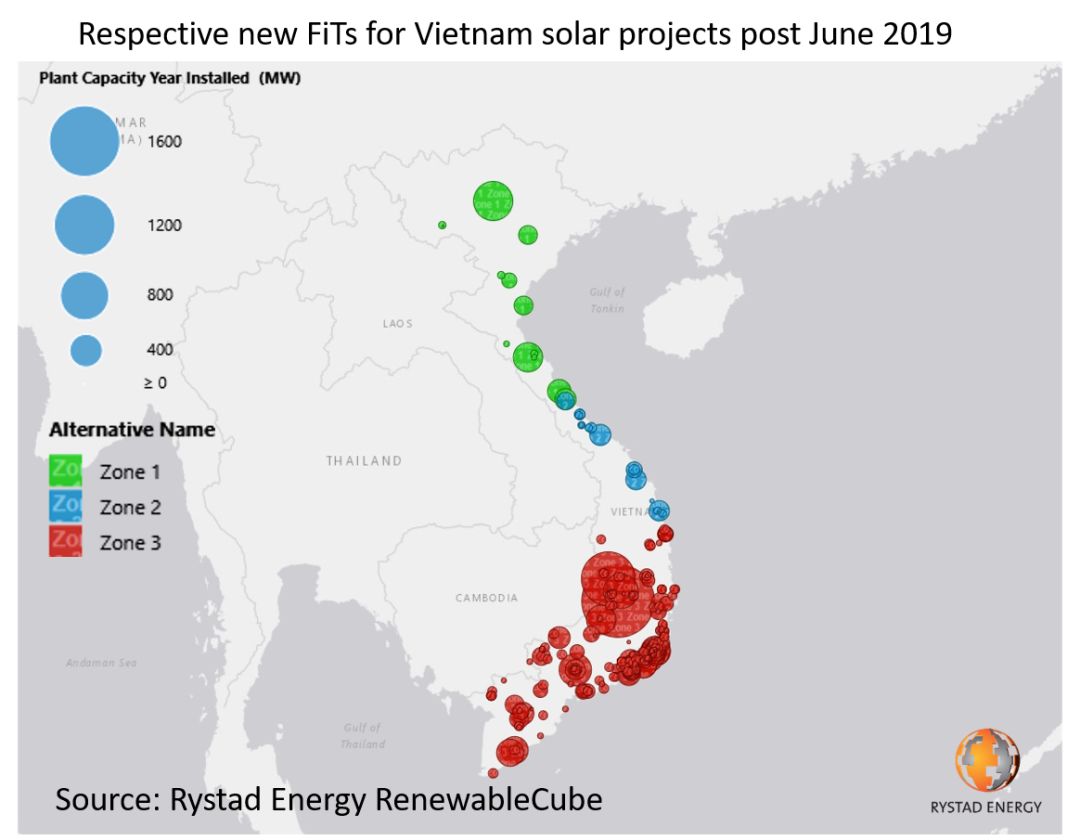

越南项目分布

预计补贴降低会使一部分开发商热情冷却,但届时也可以筛选出更多认真参与的玩家。同时,Rystad分析师表示,越南南部太阳能辐照度比北部辐照度多25%,与补贴降低的幅度相同,因此,该地区的装机吸引力将依然存在。另外,补贴的下调可以帮助太阳能项目更均匀地部署,缓解南方的电网瓶颈。

隐忧仍在

随着电力需求以每年约10%的速度增长,越南每年需要新增3.5-4GW的电力装机量。“然而,在未来两年内,只有大约2,000-2,500MW的传统电力和大约4,000兆瓦的不稳定的可再生能源装机量。”越南政府表示。这一问题给电网运行增加了不确定性和安全稳定的挑战。

在经历了快速发展的时期之后,越南市场肯定会出现一定的放缓。与此同时,急速增长的装机量还带来了电网过载的隐忧。越南唯一的公共事业电力公司EVN,必须在电网中找到更多的自由空间,否则这些工厂将无法按照其设计产能生产。



原标题:【独家】被低估的越南!630抢装4GW 新增装机量有望超过澳大利亚

关注公众号

Copyright © 2023 长沙岱勒新材料科技股份有限公司 All Rights Reserved. 湘ICP备2023027467号-1
